Podłączenie wody do działki – czy można bez domu? Jak to zrobić?

Na działce nie ma jeszcze domu, ale chcesz mieć już wodę? Nie musisz czekać z przyłączem do rozpoczęcia budowy. Wodę można doprowadzić także do niezabudowanej działki – przyda się później ekipie budowlanej, a wcześniej choćby do podlewania czy przygotowania terenu.

Samo doprowadzenie rury do granicy posesji jednak nie wystarczy. Najpierw trzeba uzyskać warunki przyłączenia od przedsiębiorstwa wodociągowego, ustalić przebieg instalacji, wykonać ją zgodnie z wymaganiami, a później przejść odbiór.

Przy pustej działce jest jeszcze jeden ważny temat. Przyłącze robisz dziś, natomiast dom może stanąć dopiero za rok, trzy albo pięć lat. Warto więc od razu pomyśleć kilka kroków do przodu. Źle wyznaczona trasa rury może kiedyś kolidować z fundamentami, a studnia wodomierzowa ustawiona w przypadkowym miejscu – znaleźć się dokładnie na środku przyszłego podjazdu.

Czy można podłączyć wodę do działki bez domu?

Tak. Brak budynku na działce nie jest przeszkodą w wykonaniu przyłącza wodociągowego.

Dla przedsiębiorstwa wodociągowego liczy się przede wszystkim to, czy istnieją techniczne możliwości podłączenia nieruchomości do sieci. Znaczenie ma między innymi przebieg wodociągu, miejsce wykonania wcinki, planowana trasa przyłącza oraz przewidywane zapotrzebowanie na wodę.

We wniosku o warunki przyłączenia trzeba określić sposób korzystania z nieruchomości i przewidywane zużycie. Jeśli działka została kupiona pod budowę domu, najlepiej opisać sytuację zgodnie ze stanem faktycznym: początkowo woda będzie używana podczas budowy, a docelowo ma zasilać budynek mieszkalny.

Nie zawsze opłaca się wykonywać osobne, prowizoryczne przyłącze tylko dlatego, że domu jeszcze nie ma. Jeśli mniej więcej wiesz już, gdzie znajdzie się budynek, brama czy podjazd, instalację można od początku zaplanować tak, aby później została wykorzystana jako docelowa.

Od czego zacząć podłączenie wody do działki?

Pierwszy krok jest prosty: trzeba ustalić, kto zarządza siecią wodociągową w danej miejscowości. Następnie składa się wniosek o wydanie warunków przyłączenia.

We wniosku podaje się zwykle numer działki, sposób jej wykorzystania i przewidywane zapotrzebowanie na wodę. Potrzebny jest także plan zabudowy lub szkic sytuacyjny pokazujący położenie nieruchomości, istniejącej sieci i planowanego przyłącza.

Najlepiej zacząć od strony internetowej lokalnych wodociągów. Większość przedsiębiorstw udostępnia własny formularz wraz z instrukcją oraz listą wymaganych załączników. To pewniejsze rozwiązanie niż kompletowanie dokumentów na podstawie ogólnych poradników, bo wymagania poszczególnych gestorów potrafią się różnić.

Za wydanie warunków przyłączenia przedsiębiorstwo wodociągowe nie może pobierać opłaty. Warunki zachowują ważność przez 2 lata.

Ile czeka się na wydanie warunków?

Przepisy przewidują termin 21 dni w przypadku budynków mieszkalnych jednorodzinnych oraz 45 dni w pozostałych przypadkach. Przy całkowicie niezabudowanej działce rozsądnie jest więc założyć, że procedura może potrwać do 45 dni, choć w praktyce dokument bywa wydawany wcześniej.

W szczególnie uzasadnionej sytuacji termin może zostać przedłużony. Przedsiębiorstwo powinno wtedy poinformować o opóźnieniu i podać jego przyczynę.

Jak podłączyć wodę do działki krok po kroku?

Cała procedura nie jest szczególnie skomplikowana, jeśli zachowa się właściwą kolejność. Najwięcej problemów pojawia się zwykle wtedy, gdy inwestor najpierw zamawia wykonawcę albo projekt, a dopiero później sprawdza wymagania miejscowych wodociągów.

EtapCo trzeba zrobić?Na co uważać?
1. Warunki przyłączeniaZłożyć wniosek do lokalnych wodociągówNie zamawiać wcześniej prac „w ciemno”
2. Plan działkiUstalić orientacyjne położenie domu, bramy i podjazduNie prowadzić rury przez miejsce przyszłych fundamentów
3. DokumentacjaPrzygotować dokumenty wymagane przez gestoraZakres dokumentacji może być różny w różnych gminach
4. WykonawcaPorównać kompletne ofertyNie sugerować się wyłącznie ceną za metr
5. Wykonanie i odbiórZgłosić roboty i wykonać przyłącze zgodnie z warunkamiNie zasypywać instalacji przed wymaganym odbiorem
6. UruchomienieZawrzeć umowę i uruchomić dostawę wodySprawdzić lokalne zasady dotyczące wodomierza

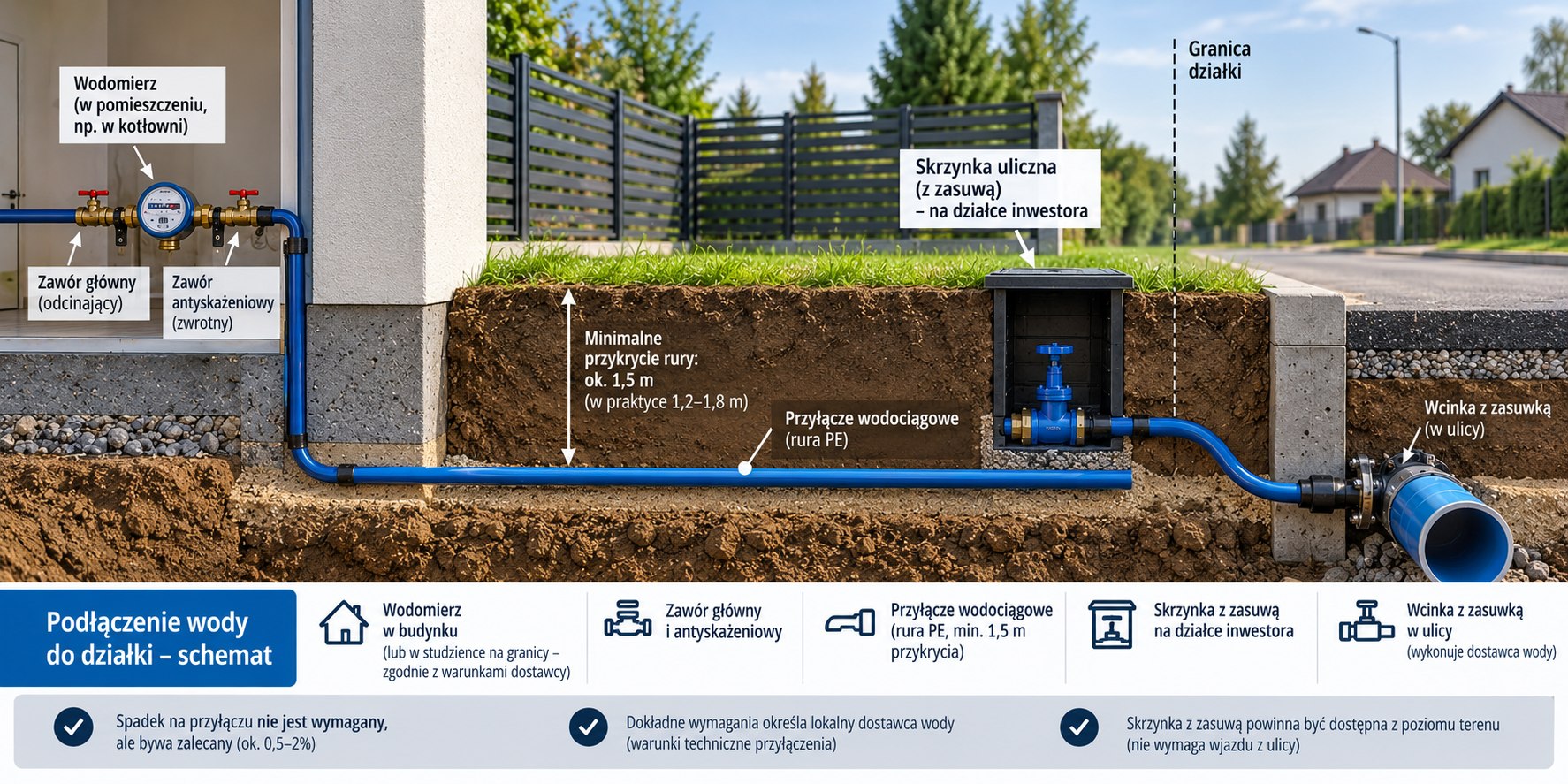

przyłącz wodociągowy do działki w praktyce

1. Najpierw uzyskaj warunki przyłączenia

To od tego dokumentu warto zacząć całą inwestycję. W warunkach znajdziesz informacje o miejscu włączenia do wodociągu, wymaganych parametrach przyłącza, sposobie wykonania instalacji i lokalizacji zestawu wodomierzowego.

Dopiero z warunkami w ręku można sensownie rozmawiać z projektantem i wykonawcą. Wcześniejsza wycena będzie często tylko przybliżeniem. Kilkanaście metrów rury ułożonej w zwykłym gruncie to jedno. Przejście pod asfaltową drogą, chodnikiem albo inną instalacją może całkowicie zmienić koszt prac.

2. Zastanów się, gdzie w przyszłości stanie dom

Przy przyłączu wykonywanym jeszcze przed budową ten etap jest wyjątkowo ważny.

Nie trzeba od razu znać położenia przyszłego budynku co do centymetra. Dobrze jednak mieć orientacyjną koncepcję działki: gdzie stanie dom, którędy będzie prowadził wjazd, gdzie znajdą się brama, garaż, podjazd, taras, kanalizacja lub szambo.

Wyobraź sobie, że dziś wybierasz najkrótszą trasę rury, bo dzięki temu oszczędzasz kilkaset złotych. Za trzy lata wychodzi projekt domu i okazuje się, że dokładnie w tym miejscu ma przebiegać fundament. Cała wcześniejsza oszczędność może wtedy zniknąć przy pierwszej przebudowie instalacji.

Podobnie ze studnią wodomierzową. Nie warto ustawiać jej automatycznie w pierwszym wolnym miejscu przy ogrodzeniu. Jeśli później znajdzie się na podjeździe, trzeba będzie zastosować rozwiązanie odpowiednie do ruchu samochodów albo zmienić jej lokalizację.

Unikałbym też najniższego punktu działki, szczególnie jeżeli po większym deszczu regularnie zbiera się tam woda.

3. Przygotuj dokumentację wymaganą przez wodociągi

Często można spotkać się z prostym stwierdzeniem, że „do przyłącza potrzebny jest projekt”. W praktyce nie zawsze wygląda to dokładnie tak samo.

Prawo budowlane pozwala między innymi na wykonanie przyłącza w trybie art. 29a, czyli bez zgłoszenia budowy. W takim przypadku przygotowuje się plan sytuacyjny na kopii aktualnej mapy zasadniczej albo mapy jednostkowej przyjętej do państwowego zasobu geodezyjnego i kartograficznego. Przyłącze można również wykonać na podstawie zgłoszenia.

To jednak nie daje pełnej dowolności. Przedsiębiorstwo wodociągowe nadal określa warunki techniczne i wskazuje dokumentację potrzebną przed rozpoczęciem prac oraz przy późniejszym odbiorze.

W praktyce najwygodniej zachować prostą kolejność: najpierw warunki z wodociągów, dopiero później dokumentacja techniczna. Dzięki temu nie płacisz za przygotowanie czegoś, co później trzeba będzie poprawiać.

4. Wybierz wykonawcę, ale nie patrz wyłącznie na cenę za metr

Oferta na 150 zł za metr nie musi być tańsza od oferty na 250 zł za metr. Wszystko zależy od zakresu prac uwzględnionych w wycenie.

Przed podpisaniem umowy warto sprawdzić, czy cena obejmuje:

  • wykop i późniejsze zasypanie,
  • rury oraz pozostałe materiały,
  • podsypkę,
  • wcinkę do istniejącej sieci,
  • studnię wodomierzową,
  • próbę szczelności,
  • ewentualne płukanie i dezynfekcję,
  • obsługę geodezyjną,
  • odtworzenie chodnika, kostki lub innej nawierzchni.

Szczególną uwagę warto zwrócić na prace w pasie drogowym. Jeśli trzeba wykonać przejście pod jezdnią, chodnikiem albo utwardzoną nawierzchnią, rachunek może szybko wzrosnąć. Czasami sam przewiert i późniejsze odtworzenie terenu kosztują więcej niż ułożenie całej rury na działce.

Zamiast pytać więc: „ile kosztuje metr przyłącza?”, lepiej zapytać wykonawcę o całkowity koszt doprowadzenia inwestycji do etapu odbioru i uruchomienia.

5. Jeszcze przed rozpoczęciem robót ustal zasady odbioru

Ten etap potrafi wyglądać trochę inaczej w każdym przedsiębiorstwie. Czasem trzeba wcześniej zgłosić rozpoczęcie robót, gdzie indziej pracownik wodociągów musi być obecny przy włączeniu do sieci. Zdarza się też, że instalacja musi zostać obejrzana przed zasypaniem wykopu.

I właśnie dlatego nie warto pozwalać ekipie zasypać wszystkiego od razu.

Jeżeli wodociągi wymagają kontroli rury w otwartym wykopie, a wykonawca zdąży przykryć ją warstwą ziemi, może się skończyć na ponownym odkopywaniu fragmentu przyłącza.

Przykładowo MPWiK w Warszawie przewiduje między innymi kontrolę zgodności wykonania z dokumentacją, próbę szczelności, odbiór techniczny oraz przygotowanie dokumentacji geodezyjnej.

Gdy wykonawca mówi: „zasypiemy, a papiery zrobi się później”, najlepiej najpierw zadzwonić do wodociągów i upewnić się, że lokalna procedura rzeczywiście na to pozwala.

6. Odbiór przyłącza i umowa na dostawę wody

Po wykonaniu przyłącza i jego pozytywnym odbiorze zostają formalności związane z uruchomieniem dostawy wody i podpisaniem umowy z przedsiębiorstwem.

Inwestor pokrywa koszt wykonania własnego przyłącza oraz przygotowania studni wodomierzowej. Przedsiębiorstwo wodociągowe nie może natomiast pobierać opłaty za sam odbiór przyłącza ani jego włączenie do sieci.

Warto też odróżnić studnię wodomierzową od samego wodomierza. Studnię wykonuje i finansuje inwestor. Koszt zakupu, montażu i utrzymania głównego wodomierza ponosi natomiast przedsiębiorstwo wodociągowo-kanalizacyjne.

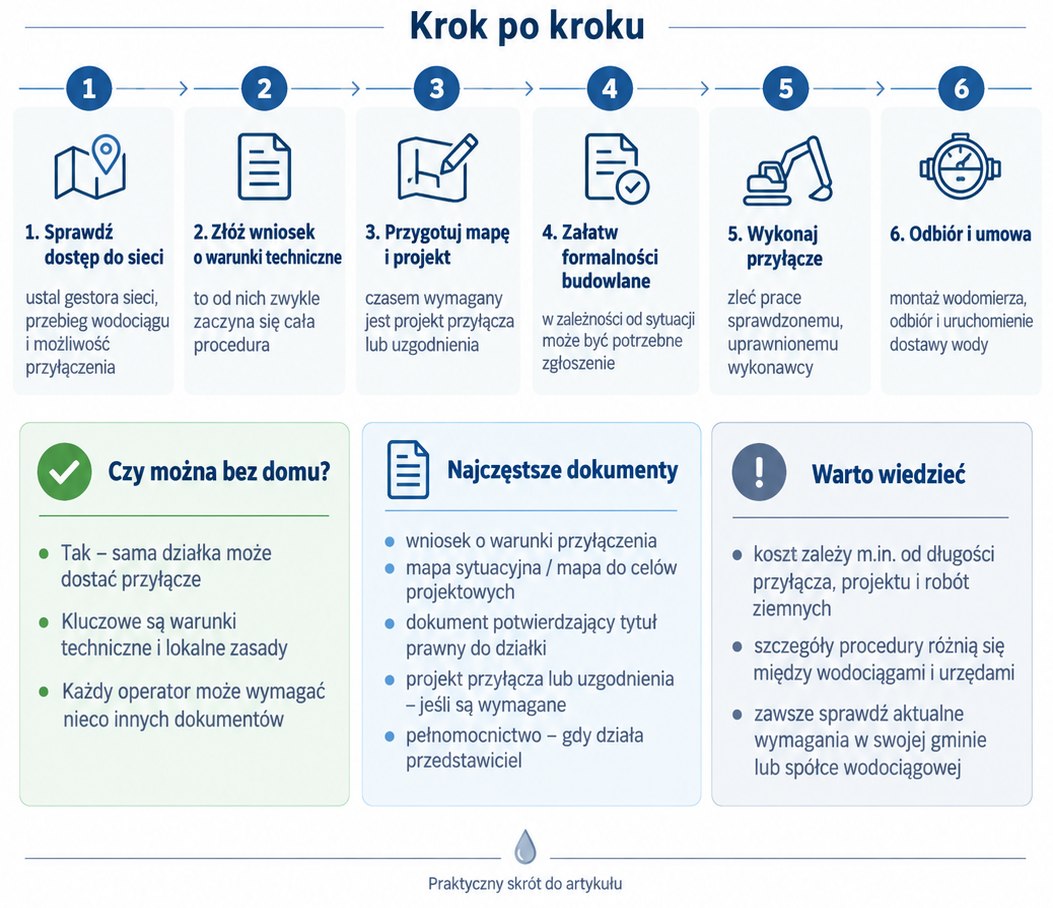

przyłącz wody do pustej działki krok po kroku

Gdzie zakończyć wodę, jeśli na działce nie ma jeszcze domu?

Na niezabudowanej działce przyłącze bardzo często kończy się w studni wodomierzowej. Znajduje się tam zestaw pozwalający mierzyć zużycie wody i odcinać jej dopływ. Za studnią można wykonać punkt poboru używany podczas budowy, a później poprowadzić instalację dalej do domu.

Samą lokalizację studni lepiej przemyśleć wcześniej niż później ją przekładać.

Sprawdź przede wszystkim planowane miejsce bramy i podjazdu. Właz wypadający dokładnie pod kołami samochodu nie jest idealnym rozwiązaniem. Kłopotliwa będzie również niecka terenowa, w której podczas ulewy stoi woda.

Niektóre przedsiębiorstwa mają własne wymagania dotyczące konstrukcji studni, jej szczelności, odległości od granicy działki czy zabezpieczenia przed wodą opadową. Z tego powodu zakup gotowej studni jeszcze przed otrzymaniem warunków technicznych może okazać się przedwczesny.

Jeżeli orientacyjna lokalizacja domu jest już znana, warto od razu zaplanować również dalszą trasę instalacji. Późniejsze podłączenie budynku powinno wtedy ograniczyć się do możliwie prostego przedłużenia istniejącej rury.

Jakie dokumenty są potrzebne do podłączenia wody?

Na początku potrzebny będzie wniosek o wydanie warunków przyłączenia wraz ze szkicem lub planem sytuacyjnym.

Na dalszym etapie mogą pojawić się między innymi:

  • dokumentacja techniczna przyłącza,
  • wymagane uzgodnienia,
  • dokumenty związane z wykonaniem robót,
  • inwentaryzacja geodezyjna,
  • protokół odbioru.

Nie ma jednej uniwersalnej teczki dokumentów, która sprawdzi się w każdej gminie. Procedura może się nieco różnić nawet pomiędzy sąsiednimi miejscowościami.

Dlatego najpraktyczniejszy schemat wygląda tak: najpierw kontakt z wodociągami i uzyskanie warunków, następnie przygotowanie wymaganej dokumentacji, a dopiero później wybór wykonawcy i rozpoczęcie robót.

Czy przyłącze wody wymaga pozwolenia na budowę albo zgłoszenia?

Nie zawsze. GUNB wskazuje kilka sposobów realizacji przyłącza. Można wykonać je na podstawie zgłoszenia albo skorzystać z procedury wynikającej z art. 29a Prawa budowlanego, umożliwiającej wykonanie przyłącza bez zgłoszenia. Inwestor może również zdecydować się na realizację na podstawie pozwolenia na budowę.

W przypadku typowego przyłącza do działki najczęściej bierze się pod uwagę dwa pierwsze rozwiązania.

Warto jednak rozdzielić dwie kwestie: formalności budowlane oraz procedurę obowiązującą u przedsiębiorstwa wodociągowego.

To, że przyłącze można w określonym trybie wykonać bez zgłoszenia, nie oznacza, że wolno samodzielnie wpiąć się do wodociągu. Nadal potrzebne są warunki przyłączenia, a instalacja musi odpowiadać wymaganiom gestora sieci.

Ile kosztuje podłączenie wody do pustej działki?

Jednej sensownej stawki dla wszystkich działek po prostu nie da się podać. Dziesięć metrów wykopu w miękkim gruncie i dziesięć metrów przyłącza prowadzonego pod drogą asfaltową to kosztowo dwie zupełnie różne inwestycje.

W 2026 roku samo przygotowanie projektu lub wymaganej dokumentacji może kosztować około 1000–1800 zł. Krótkie i proste przyłącze to zazwyczaj wydatek liczony już w kilku lub kilkunastu tysiącach złotych. Jeżeli dochodzi przewiert, droga, kolizje z innymi sieciami lub skomplikowane odtworzenie nawierzchni, koszt może być znacznie większy.

Największy wpływ na cenę mają:

  • długość przyłącza,
  • rodzaj gruntu i głębokość wykopu,
  • wykonanie studni wodomierzowej,
  • sposób włączenia do wodociągu,
  • kolizje z innymi instalacjami,
  • konieczność przejścia pod drogą lub chodnikiem,
  • odtworzenie nawierzchni po zakończeniu robót.

Porównując oferty, najlepiej więc patrzeć na cenę całej inwestycji, a nie na sam koszt metra rury.

Wydanie warunków, odbiór przyłącza oraz jego włączenie do sieci przez przedsiębiorstwo wodociągowe nie powinny być objęte dodatkową opłatą przyłączeniową.

Jak zabezpieczyć wodę na pustej działce przed zimą?

Przyłącze prowadzące bezpośrednio do ogrzewanego budynku jest pod tym względem mniej problematyczne. Na pustej działce trzeba dodatkowo pomyśleć o instalacji znajdującej się powyżej strefy bezpiecznej przed mrozem.

Rurę układa się na odpowiedniej głębokości wynikającej między innymi z lokalnych warunków i strefy przemarzania gruntu. Nie warto kopiować jednej liczby znalezionej w internecie i traktować jej jako właściwej dla całej Polski. Wymagania mogą być różne w zależności od regionu i przedsiębiorstwa wodociągowego.

Przed zimą trzeba zabezpieczyć również studnię wodomierzową. Powinna być chroniona zarówno przed przemarzaniem, jak i przed przedostawaniem się do środka wód opadowych.

Jeżeli za wodomierzem znajduje się kran używany do podlewania lub prac budowlanych, instalacja powinna umożliwiać jego odcięcie i opróżnienie przed nadejściem mrozów.

Największym problemem bywa najprostsze rozwiązanie: pionowa rura wystająca z ziemi i kran zamontowany na jej końcu. Jeśli w środku pozostanie woda, silny mróz może uszkodzić kran, zawór lub fragment rury, mimo że samo przyłącze ułożone głębiej pozostanie bezpieczne.

Czy warto zrobić przyłącze wody jeszcze przed budową domu?

Jeżeli wiesz już mniej więcej, gdzie stanie dom i planujesz budowę w najbliższych latach, wcześniejsze wykonanie przyłącza zazwyczaj ma sens.

Woda przydaje się praktycznie od początku prac. Jest potrzebna przy przygotowywaniu części zapraw, pielęgnacji świeżego betonu, myciu narzędzi, sprzątaniu i zwykłym funkcjonowaniu ekipy.

Jest też drugi plus: część formalności można załatwić wcześniej, zanim na działkę wjedzie ciężki sprzęt i zaczną się kolejne etapy budowy.

Nieco inaczej wygląda sytuacja, kiedy dopiero kupiłeś działkę i nie masz jeszcze żadnej koncepcji domu, garażu czy wjazdu. Wtedy z docelowym przyłączem nie warto przesadnie się spieszyć. Lepiej najpierw przygotować choćby wstępny plan zagospodarowania terenu.

Przyłącze wodociągowe wykonuje się na wiele lat. Niewielka oszczędność uzyskana dziś dzięki poprowadzeniu rury najkrótszą możliwą trasą niewiele znaczy, jeśli za kilka lat część instalacji trzeba będzie przekładać.

Co stanie się z przyłączem, kiedy powstanie dom?

Jeśli wszystko zostało wcześniej dobrze zaplanowane, nie ma potrzeby wykonywania całego przyłącza od nowa.

Instalację znajdującą się po stronie działki przedłuża się w kierunku budynku i łączy z jego instalacją wodną. W zależności od wymagań miejscowego przedsiębiorstwa wodomierz może pozostać w istniejącej studni albo może pojawić się konieczność zmiany sposobu jego lokalizacji.

Już podczas wykonywania przyłącza warto powiedzieć projektantowi i wykonawcy, że nie chodzi wyłącznie o kran potrzebny na czas budowy. Docelowo z tej samej instalacji ma korzystać dom.

Ta jedna informacja może wpłynąć na przebieg rury, miejsce wykonania studni i wysokość późniejszych kosztów.

Najczęstsze pytania o wodę na niezabudowanej działce

Czy na działce bez domu można mieć sam kran?

Tak. Na niezabudowanej działce można wykonać punkt poboru wody, o ile rozwiązanie jest zgodne z warunkami wydanymi przez przedsiębiorstwo wodociągowe.

Jeśli kran będzie używany sezonowo, dobrze od razu przewidzieć możliwość odcięcia wody i opróżnienia fragmentu instalacji narażonego na zamarznięcie.

Czy z przyłącza można korzystać podczas budowy domu?

Tak. To jeden z głównych powodów, dla których inwestorzy decydują się wykonać przyłącze jeszcze przed rozpoczęciem budowy.

Sposób wykorzystania wody najlepiej określić już na etapie składania wniosku o warunki przyłączenia.

Czy wodomierz na pustej działce musi znajdować się w studni?

Studnia wodomierzowa jest bardzo popularnym rozwiązaniem, gdy na działce nie ma jeszcze budynku, ale nie można założyć, że w każdym przypadku będzie wymagana.

Ostateczne miejsce montażu zestawu wodomierzowego wynika z warunków technicznych konkretnego przedsiębiorstwa.

Jaki błąd najczęściej popełnia się przy robieniu wody przed budową domu?

Najczęściej problemem nie jest sama rura czy nawet źle dobrana studnia. Kłopot zaczyna się wtedy, gdy przyłącze wykonuje się bez żadnej myśli o przyszłym zagospodarowaniu działki.

Zanim pojawi się koparka, dobrze nanieść na plan przynajmniej orientacyjny obrys domu, garażu, podjazdu, bramy, tarasu, kanalizacji lub szamba oraz pozostałych mediów.

Przyłącze wykonane przed budową powinno być elementem przyszłej instalacji, a nie rozwiązaniem, które za kilka lat stanie się przeszkodą. Jeśli jego przebieg zostanie dobrze zaplanowany od początku, po wybudowaniu domu pozostanie je po prostu wykorzystać.
