Zasypywanie fundamentów – czym zasypać i jak prawidłowo zagęścić?

Zasypanie fundamentów nie polega na wrzuceniu ziemi z wykopu z powrotem między ściany i kilkukrotnym przejechaniu zagęszczarką. To właśnie na tej warstwie później opiera się podłoga na gruncie, dlatego błędy popełnione na tym etapie potrafią odezwać się dopiero po kilku miesiącach albo nawet latach.

Jeśli materiał będzie źle dobrany albo zagęszczony tylko przy powierzchni, zasypka może osiąść. Efektem bywają pęknięcia podkładu, szczeliny przy ścianach, problemy z posadzką, a czasem również z instalacjami prowadzonymi pod podłogą.

Najczęściej stosuje się czysty grunt niespoisty, który łatwo i przewidywalnie się zagęszcza – piasek o odpowiednim uziarnieniu albo pospółkę. Nie znaczy to jednak, że wszystko, co zostało wykopane z działki, trzeba od razu wywieźć. Jeśli pod humusem znajduje się dobry piasek i był odkładany osobno, bardzo często można go ponownie wykorzystać.

Problem zaczyna się wtedy, gdy na jednej hałdzie lądują piasek, glina, humus, korzenie i resztki z budowy. Taki materiał jest darmowy, ale pod przyszłą podłogę niekoniecznie będzie tani w skutkach.

Czym najlepiej zasypać fundamenty?

Dobra zasypka powinna przede wszystkim dać się równomiernie zagęścić na całej grubości. Sam fakt, że materiał wygląda na sypki albo jest nazywany „piaskiem”, jeszcze o niczym nie przesądza.

Najczęściej wykorzystuje się piasek różnoziarnisty, piasek kopalniany albo pospółkę. Ziarna o różnej wielkości łatwiej układają się względem siebie podczas zagęszczania i pozwalają uzyskać stabilniejszą warstwę.

MateriałCzy nadaje się pod podłogę na gruncie?Uwagi
Piasek różnoziarnistyTakPopularny materiał, który stosunkowo łatwo prawidłowo zagęścić
PospółkaTakMieszanka piasku i żwiru, dobrze sprawdza się w warstwach konstrukcyjnych
Dobry piasek z wykopuTakMożna go wykorzystać, jeśli jest czysty i nie został wymieszany z humusem lub gliną
ŻwirZależyGruby materiał o podobnej wielkości ziaren może gorzej się klinować
Kruszywo łamaneTakDobrze się klinuje, ale pod typową podłogę na gruncie może być niepotrzebnie drogie
GlinaZwykle nie jest najlepszym wyboremWymaga większej kontroli wilgotności i technologii zagęszczania
HumusNieZawiera substancje organiczne i z czasem może osiadać
Przypadkowy gruz budowlanyNie jako zwykła zasypkaMoże pozostawiać pustki, ostre elementy i bardzo nierównomierne podparcie

Warto uważać na samo określenie „piasek”. Dwa transporty materiału sprzedawanego pod tą samą nazwą mogą zachowywać się zupełnie inaczej. Bardzo jednorodny piach o ziarnach podobnej wielkości nie musi zagęszczać się tak dobrze jak mieszanka o bardziej zróżnicowanym uziarnieniu.

Przy większym zamówieniu najlepiej powiedzieć dostawcy wprost, że materiał ma być przeznaczony na zasypkę pod podłogę na gruncie i będzie mechanicznie zagęszczany. To znacznie lepsza informacja niż pytanie o „najtańszy piach”.

Czy można wykorzystać grunt z wykopu?

Można, o ile jego właściwości się do tego nadają.

Jeśli pod humusem znajduje się czysty piasek i został odłożony osobno, jego ponowne wykorzystanie jest całkowicie logiczne. Nie ma sensu wywozić kilkudziesięciu ton dobrego materiału tylko po to, żeby później kupić bardzo podobny i przywieźć go z powrotem.

Znacznie gorzej wygląda sytuacja, gdy koparka podczas wykonywania wykopu tworzy jedną wspólną hałdę, w której znajdują się:

  • humus,
  • piasek,
  • glina,
  • korzenie,
  • kamienie,
  • resztki materiałów budowlanych.

Taka mieszanina nie staje się dobrą zasypką tylko dlatego, że wcześniej znajdowała się na tej samej działce.

Dlaczego humus trzeba usunąć?

Humus zawiera korzenie i inne substancje organiczne. Jego struktura z czasem się zmienia, dlatego nie powinien stanowić podłoża pod przyszłą podłogą.

Warstwę organiczną usuwa się z obrysu budynku, a nie przykrywa kolejnymi warstwami piasku w nadziei, że problem zniknie pod spodem.

A co z gliną?

Glina nie jest materiałem, którego technicznie nie da się zagęścić. W robotach ziemnych grunty spoiste są zagęszczane, ale wymagają znacznie większej kontroli wilgotności i sposobu pracy niż typowy piasek czy pospółka.

Na budowie domu jednorodzinnego problem wygląda zwykle bardziej prozaicznie. Z wykopu wychodzą duże bryły gliny, koparka wrzuca je między fundamenty, a zagęszczarka ubija głównie ich wierzch. Pomiędzy grudami mogą pozostać puste przestrzenie, których z powierzchni w ogóle nie widać.

Gdy glina jest bardzo sucha, tworzy twarde bryły. Gdy jest za mokra, zaczyna uginać się i „pompować” pod maszyną. Można więc uzyskać powierzchnię wyglądającą na twardą, mimo że kilkanaście centymetrów niżej materiał nadal jest nierównomierny.

Dlatego pod podłogą dużo łatwiej uzyskać przewidywalny rezultat na dobrze dobranym gruncie niespoistym.

Co sprawdzić przed rozpoczęciem zasypywania?

Po zasypaniu zniknie dostęp do dużej części instalacji i elementów wykonanych w stanie zero. Warto więc przejść budynek jeszcze przed pierwszą warstwą materiału.

Usuń humus, błoto i rozmiękczony grunt

Na dnie nie powinny zostać czarna ziemia, korzenie ani warstwa błota.

Jeśli wykop został zalany i górna warstwa gruntu rozmiękła, nie powinno się przykrywać jej następnymi dziesiątkami centymetrów piasku. Najpierw trzeba doprowadzić podłoże do odpowiedniego stanu.

Sprawdź instalacje i przepusty

To dobry moment na kontrolę wszystkiego, co później znajdzie się pod posadzką.

Sprawdź między innymi:

  • kanalizację,
  • przejścia przez ściany fundamentowe,
  • przepust pod wodę,
  • przepusty elektryczne i teletechniczne,
  • ewentualne kanały lub doprowadzenie powietrza,
  • elementy uziemienia, jeśli znajdują się w tej strefie.

Odkopywanie później 70 czy 80 cm dobrze zagęszczonej zasypki tylko dlatego, że zabrakło jednej rury, jest bardzo drogim sposobem naprawiania prostego przeoczenia.

Kanalizację sprawdź przed przykryciem

Rury powinny mieć właściwe spadki i być stabilnie ułożone. W ich bezpośrednim sąsiedztwie materiał zagęszcza się ostrożniej, żeby nie przemieścić przewodu ani nie zmienić spadku.

Nie podjeżdżałbym ciężką płytą rewersyjną nad świeżo ułożoną rurę przykrytą kilkoma centymetrami piasku. Najpierw trzeba wykonać bezpieczną warstwę ochronną i prawidłowo ją ułożyć.

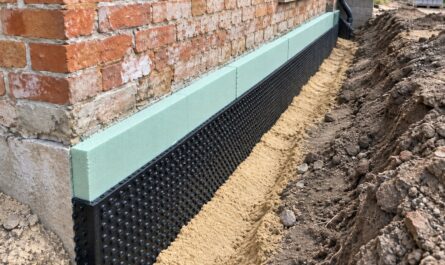

Nie zasypuj świeżej hydroizolacji

Przed obsypywaniem ścian fundamentowych trzeba zakończyć hydroizolację i dać jej czas wymagany przez zastosowany system.

Przy zasypywaniu od zewnątrz powłoka powinna być również zabezpieczona mechanicznie. Ostry kamień dociśnięty do ściany łyżką koparki może miejscowo uszkodzić nawet poprawnie wykonaną izolację.

Jak prawidłowo zasypywać fundamenty?

1. Rozprowadź pierwszą warstwę

Nie wrzucaj od razu całej zasypki do docelowego poziomu.

Materiał trzeba rozprowadzić w miarę równomiernie po całej powierzchni. Jeśli w jednym miejscu leży 15 cm, a w innym 40 cm, zagęszczarka nie pracuje już na porównywalnej warstwie.

2. Kontroluj wysokość

Przy większej grubości zasypki bardzo wygodny jest laser albo niwelator. Kolejne poziomy można wcześniej zaznaczyć na ścianach fundamentowych, dzięki czemu od razu wiadomo, jak gruba jest aktualnie wykonywana warstwa.

To prostsze i pewniejsze niż ocenianie grubości „na oko” w każdym pomieszczeniu.

3. Zwróć uwagę na wilgotność

Materiał nie powinien być ani skrajnie suchy, ani przesycony wodą.

Przy odpowiedniej wilgotności ziarna łatwiej przemieszczają się podczas drgań i układają ciaśniej. Jeżeli przy każdym przejeździe unosi się ogromna chmura pyłu, piasek może być za suchy. Jeśli z kolei spod płyty wychodzi woda, powierzchnia zaczyna falować albo materiał „pompuje”, dalsze jeżdżenie zagęszczarką nie poprawi sytuacji.

4. Zagęść całą powierzchnię

Jedno przejście środkiem pomieszczenia nie załatwia sprawy.

Płyta powinna przejść po całej powierzchni kilkukrotnie, a sąsiednie pasy powinny na siebie zachodzić. Przy większych polach dobrze jest również zmieniać kierunek przejazdu.

Najtrudniejsze miejsca to zwykle:

  • narożniki,
  • pas bezpośrednio przy ścianach,
  • przestrzeń wokół rur,
  • wąskie przejścia,
  • fragmenty, do których nie dojedzie duża płyta.

5. Następną warstwę syp dopiero po zagęszczeniu poprzedniej

Jeśli do uzupełnienia jest 80 cm, nie wysypuje się całych 80 cm i nie próbuje utwardzić wszystkiego od góry.

Każda warstwa musi zostać wykonana i zagęszczona osobno, ponieważ drgania maszyny mają ograniczony zasięg. Można uzyskać bardzo twarde kilkanaście centymetrów przy powierzchni, a pół metra niżej nadal mieć luźny materiał.

Co ile centymetrów zagęszczać zasypkę?

Na budowach domów jednorodzinnych często pracuje się warstwami około 15–25 cm przed zagęszczeniem. Nie jest to jednak sztywna wartość, którą można zastosować do każdego materiału i każdej zagęszczarki.

Przy odpowiednim gruncie i cięższym sprzęcie można pracować grubszymi warstwami. Przy lekkiej płycie i trudniejszym materiale trzeba zejść niżej.

Zależność jest prosta: im grubsza warstwa, tym więcej energii potrzeba, żeby skutecznie zagęścić ją również przy spodzie.

Lekka płyta ważąca 60–80 kg nie stanie się urządzeniem do głębokiego zagęszczania tylko dlatego, że wykonasz nią dwadzieścia przejazdów.

SprzętGdzie sprawdza się najlepiej?
Lekka płyta jednokierunkowaCieńsze warstwy, mniejsze powierzchnie i prace pomocnicze
Cięższa płyta rewersyjnaWiększe zasypki z piasku lub pospółki
Ubijak stopowyWąskie miejsca i wybrane rodzaje gruntów
WalecDuże otwarte powierzchnie; wewnątrz typowych fundamentów domu używany rzadziej

W wypożyczalni warto podać nie tylko metraż, ale także rodzaj materiału oraz planowaną grubość pojedynczej warstwy. To daje znacznie większą szansę na dobranie właściwego sprzętu.

Nie ma też sensu brać największej dostępnej maszyny wyłącznie dlatego, że jest cięższa. Blisko ścian fundamentowych, izolacji i instalacji zbyt agresywne zagęszczanie może wyrządzić więcej szkody niż pożytku.

Jak zagęszczać piasek i pospółkę?

Sam ciężar maszyny nie wystarczy. Dużo zależy od wilgotności materiału i grubości warstwy.

Z wodą ostrożnie

Na budowach często można usłyszeć:

„lej wodę, piach sam się zagęści”.

Zwilżenie bardzo suchego piasku rzeczywiście może poprawić warunki zagęszczania, ale zalanie zasypki nie zastępuje pracy zagęszczarki.

Jeśli materiał trzeba zwilżyć, wodę lepiej rozprowadzać równomiernie. Nie chodzi o zrobienie basenu pomiędzy ścianami fundamentowymi.

Gdy piasek zaczyna zachowywać się jak gęsta zawiesina, powierzchnia faluje i spod płyty wychodzi woda, trzeba poczekać, aż materiał wróci do odpowiedniej wilgotności.

Nie licz tylko przejazdów

Nie istnieje uniwersalna zasada, że pięć albo osiem przejazdów oznacza prawidłowe zagęszczenie.

Na początku warstwa zwykle wyraźnie osiada. Przy kolejnych przejściach zmiany są coraz mniejsze. Liczba przejazdów zależy od maszyny, rodzaju zasypki, wilgotności i grubości warstwy.

Jeśli po kolejnym przejściu płyta nadal wyraźnie zapada się i zostawia głębokie ślady, trudno uznać pracę za zakończoną tylko dlatego, że wykonano wcześniej ustaloną liczbę przejazdów.

Wokół rur pracuj ostrożniej

Instalacje podposadzkowe są miejscem, w którym trzeba pogodzić dobre zagęszczenie z ochroną przewodów.

Materiał w bezpośrednim sąsiedztwie rur powinien być równomiernie rozłożony i zagęszczony w taki sposób, aby przewód nie został przesunięty. Część pracy trzeba czasem wykonać ręcznie albo lekkim sprzętem.

Dopiero po uzyskaniu odpowiedniego przykrycia można bezpiecznie przejść cięższą maszyną.

Jak sprawdzić, czy zasypka została dobrze zagęszczona?

Twarda powierzchnia pod butem to za mało, żeby ocenić jakość całej zasypki.

Oczywiście można w ten sposób wychwycić ewidentny problem. Jeśli stopa zapada się w piasek, a zagęszczarka tworzy głębokie koleiny, wiadomo, że warstwa nie jest gotowa. Nie da się jednak na tej podstawie określić konkretnego stopnia zagęszczenia.

Wskaźnik zagęszczenia Is i próba Proctora

Jednym z parametrów wykorzystywanych do oceny jest wskaźnik zagęszczenia Is.

W uproszczeniu porównuje on gęstość suchą gruntu uzyskaną na budowie z maksymalną gęstością suchą określoną dla tego materiału w laboratoryjnym badaniu Proctora.

Można to zapisać jako:

Is = gęstość sucha gruntu wbudowanego / maksymalna gęstość sucha z badania Proctora

Jeśli Is wynosi 0,97, oznacza to uzyskanie 97% wartości odniesienia dla badanego materiału.

Nie znaczy to jednak, że każda zasypka pod każdym domem ma mieć dokładnie Is = 0,97. Wymagana wartość powinna wynikać z projektu, specyfikacji albo zaleceń projektanta czy geotechnika. W praktyce można spotkać różne wymagania zależnie od przeznaczenia warstwy.

Samo wykonanie próby Proctora również nie mówi jeszcze, jak zagęszczony jest grunt w konkretnym domu. Badanie laboratoryjne daje wartość odniesienia dla materiału, a później trzeba jeszcze określić gęstość warstwy rzeczywiście wykonanej na budowie.

Co mierzy lekka płyta dynamiczna?

Przy budowach jednorodzinnych coraz częściej używa się lekkiej płyty dynamicznej, ponieważ badanie jest szybkie i wynik otrzymuje się praktycznie od razu.

Podstawowym parametrem z tego pomiaru jest dynamiczny moduł odkształcenia Evd, a nie bezpośrednio wskaźnik Is.

Jeżeli firma oprócz Evd podaje na wydruku również szacowany Is, dobrze zapytać, na podstawie jakiej korelacji został obliczony i czy pasuje ona do badanego rodzaju gruntu.

Nie istnieje jedno uniwersalne równanie w rodzaju:

„Evd wynosi X, więc Is zawsze wynosi Y”.

Zależność zmienia się wraz z rodzajem gruntu, uziarnieniem i wilgotnością.

Badanie płytą VSS

Inną metodą jest statyczne badanie płytą VSS. Pozwala ono określić pierwotny i wtórny moduł odkształcenia E1 i E2 oraz wskaźnik odkształcenia wynikający z ich stosunku.

Daje informacje o nośności i zachowaniu warstwy pod obciążeniem, ale jest bardziej pracochłonne niż badanie lekką płytą dynamiczną i wymaga odpowiedniej przeciwwagi. Z tego powodu na niewielkich budowach jednorodzinnych wykonuje się je rzadziej.

Nie badaj tylko jednego miejsca

Jeden dobry wynik na środku domu nie oznacza automatycznie, że cała zasypka o powierzchni 150 m² została wykonana identycznie.

Jeśli już zlecasz kontrolę, warto sprawdzić kilka charakterystycznych miejsc:

  • środek większego pomieszczenia,
  • narożnik,
  • pas przy ścianie,
  • miejsce, gdzie pracował inny sprzęt,
  • fragment po późniejszym wykonaniu instalacji,
  • obszar, w którym podczas zagęszczania pojawiały się problemy.

Badanie najlepiej zrobić przed wykonaniem chudziaka albo kolejnych warstw podłogi. Jeśli dopiero po zalaniu całości betonem okaże się, że zasypka ma problem, możliwości naprawy będą już dużo gorsze.

Zasypka wewnątrz i na zewnątrz fundamentów to nie zawsze to samo

Wewnątrz budynku zasypka ma przede wszystkim stworzyć stabilne podłoże pod przyszłą podłogę. Szukamy więc materiału przewidywalnego, pozbawionego organiki i łatwego do zagęszczenia.

Po zewnętrznej stronie ścian dochodzi jeszcze jeden temat – woda.

Nie zawsze dobrym pomysłem będzie więc zasypanie fundamentu stojącego w ciężkiej glinie szerokim pasem bardzo przepuszczalnego żwiru.

Może wtedy powstać coś w rodzaju rowu wypełnionego kruszywem, do którego woda będzie spływała z mniej przepuszczalnego gruntu wokół. Jeśli nie ma prawidłowego drenażu i miejsca, do którego tę wodę można odprowadzić, efekt może być odwrotny od zamierzonego.

Zewnętrzną obsypkę trzeba więc dobrać do gruntu, hydroizolacji i sposobu odwodnienia budynku, a nie automatycznie kopiować materiał zastosowany wewnątrz.

Najczęstsze błędy przy zasypywaniu fundamentów

Wrzucenie całego urobku z wykopu. Jeśli w jednej hałdzie znalazły się humus, glina, piasek i korzenie, darmowy materiał może okazać się bardzo słabą zasypką.

Pozostawienie humusu pod podłogą. Warstwa organiczna powinna zostać usunięta. Przykrycie jej piaskiem nie zatrzymuje późniejszych zmian jej struktury.

Wysypanie 60–80 cm materiału jednorazowo. Powierzchnia może zrobić się twarda, podczas gdy niższa część nadal pozostaje luźna.

Zagęszczanie tylko ostatniej warstwy. Każdą warstwę trzeba zagęścić przed dosypaniem następnej.

Zbyt gruba warstwa dla posiadanej maszyny. Lekka płyta nie zagęści głęboko półmetrowej warstwy tylko dlatego, że będzie jeździła po niej długo.

Praca na bardzo suchym materiale. Duża ilość pyłu może być sygnałem, że warto sprawdzić wilgotność zasypki.

Zalanie piasku wodą. Zwilżanie może pomagać, ale materiał nie powinien pływać ani „pompować” pod zagęszczarką.

Słabe zagęszczenie przy ścianach. Środek pomieszczenia może być wykonany dobrze, podczas gdy pas przy fundamencie pozostaje luźniejszy, bo duża płyta nie mogła tam dojechać.

Uszkodzenie instalacji. Ciężkim sprzętem można pracować nad rurami dopiero po wykonaniu odpowiedniego przykrycia.

Uszkodzenie hydroizolacji przy zasypywaniu. Ostre kamienie i przypadkowy gruz nie powinny być dociskane bezpośrednio do zabezpieczonej ściany.

Odbiór przez kopnięcie butem. Twarda powierzchnia nie mówi wiele o tym, co dzieje się 20 czy 30 cm niżej.

Badanie dopiero po wykonaniu chudziaka. Jeśli masz wątpliwości co do zagęszczenia, najlepiej sprawdzić je wtedy, gdy do zasypki nadal jest pełny dostęp.

Jak zrobić zasypkę, żeby później nie siadała?

Najważniejsze są trzy rzeczy: właściwy materiał, rozsądna grubość kolejnych warstw i sprzęt dopasowany do rodzaju zasypki.

Dobry piasek czy pospółka wsypywane po kilkanaście lub kilkadziesiąt centymetrów i zagęszczane kolejno dają znacznie bardziej przewidywalny efekt niż metr przypadkowej ziemi ubity tylko od góry.

Nie trzeba przy tym traktować każdej budowy jak wielkiej inwestycji drogowej. Jeśli jednak od zasypki ma zależeć podłoga całego domu, warto poświęcić ten etap na dokładne rozprowadzenie warstw, kontrolę instalacji i porządne zagęszczenie.

A jeśli pojawiają się wątpliwości, czy warstwa rzeczywiście została wykonana dobrze, najlepiej sprawdzić to zanim przykryje ją beton.
